新広島市民球場建設工事
プロジェクトの様子のページです。
内野は、メインコンコースの防水工事、観客席の設置工事を行っています。
外野は、観客席の設置工事を完了しました。
内装工事では、1階から6階の内装工事や設備配管工事を行っています。
グラウンド工事は、芝生の生育を促進させるため、養生シートを敷いています。
写真提供:広島市郷土資料館
ライトスタンドの施工状況

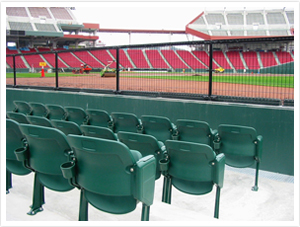

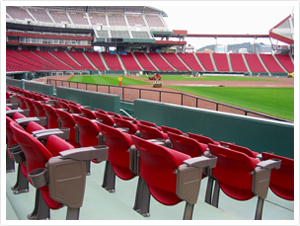

1階観客席(グラウンド寄り)の設置状況設置状況
1塁側の砂かぶり席の設置状況

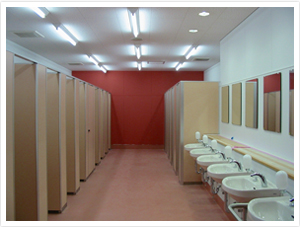

女性用トイレの施工状況
男性用トイレの施工状況

写真提供:広島市都市活性化局新球場建設部(2月14日〜3月2日撮影)
内野は、1階席の段床の防水工事、観客席の設置工事を行うとともに、2階席の観客席の設置工事を行っています。

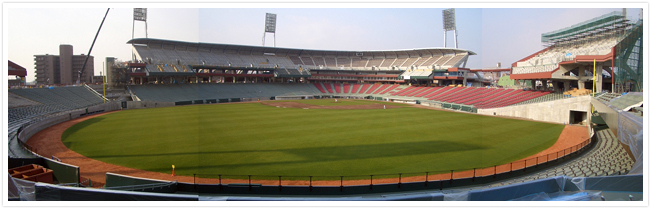

外野は、2階席(ライトスタンド)のコンクリート部材の組立が完了しました。
内装工事では、1階から6階の内装工事や設備配管工事を行っています。
グラウンド工事は、芝生へ肥料をまいたり、散水を行っています。
写真提供:広島市郷土資料館

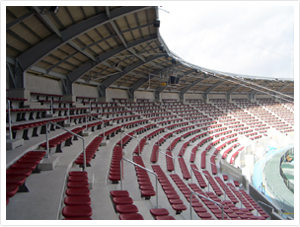

内野2階席スタンドの施工状況

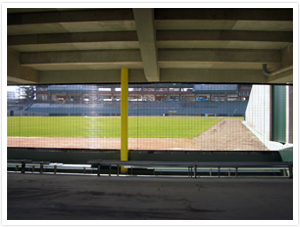

レフト側砂かぶり席後方から見たグラウンド

写真提供:広島市都市活性化局新球場建設部(1月12日〜17日撮影)
内野は、1階席の段床の防水工事や2階席の一部を覆う屋根工事を行うとともに、観客席の架台を取り付けています。
外野は、2階席(ライトスタンド)のコンクリート部材の組み立てを行っています。
内装工事では、1階から6階の内装工事や設備配管工事を行っています。
グラウンド工事は、芝生へ肥料をまいたり、散水を行っています。
写真提供:広島市郷土資料館
ライト側パフォーマンスシートの施工状況
1塁側内野席の施工状況

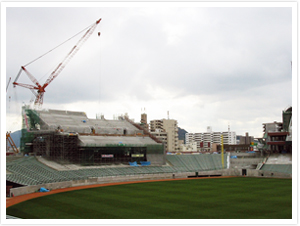

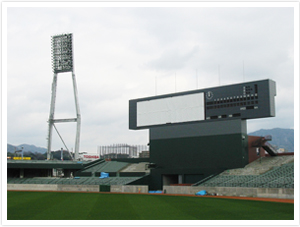

電光式スコアボードの施工状況

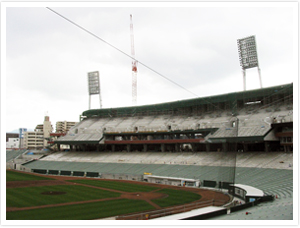

写真提供:広島市都市活性化局新球場建設部(12月22日〜25日撮影)

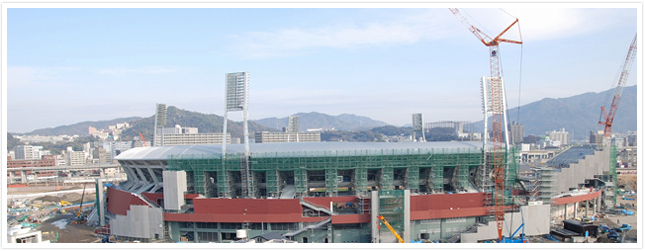

内野は、メインコンコース(3階)から上部のコンクリート部材の組み立てを行っています。2階席の一部を覆う屋根工事を行っています。
外野は、ライトの2階席スタンドのコンクリート部材の組み立てを行っています。
内装工事では、1階から6階の内装工事や設備配管工事を行っています。
グラウンド工事は、芝生へ肥料をまいたり、散水を行っています。
写真提供:広島市郷土資料館

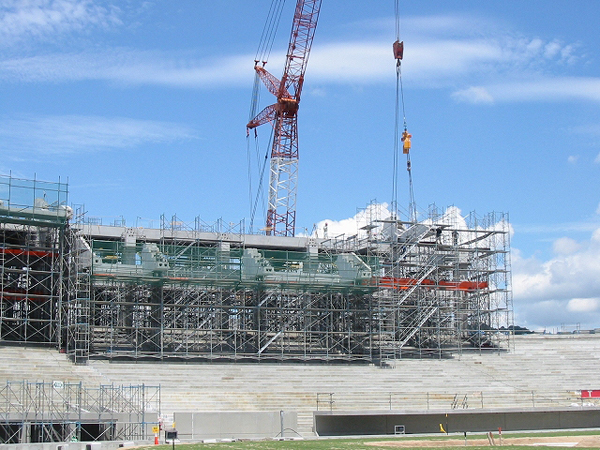

1階スタンド施工状況
レフト側パフォーマンスシートの施工状況

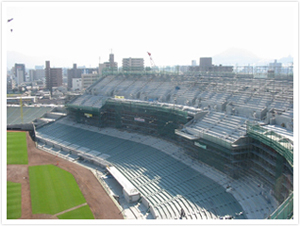

レフト側の施工状況
ライト側の施工状況

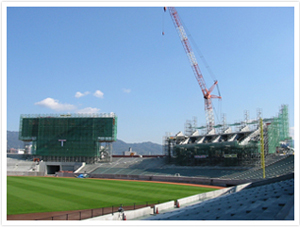

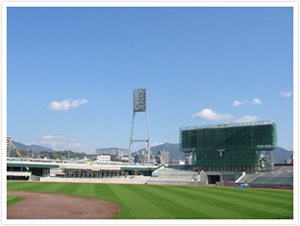

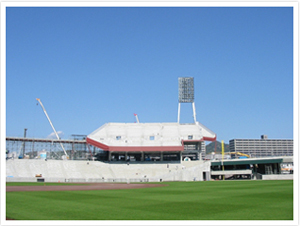

写真提供:広島市都市活性化局新球場建設部(11月15日撮影)

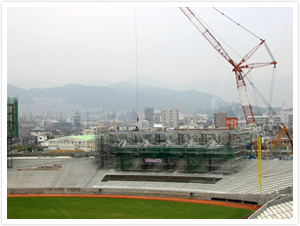

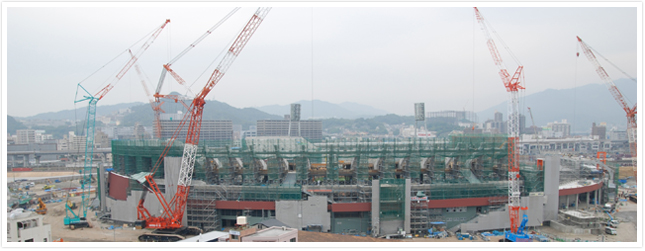

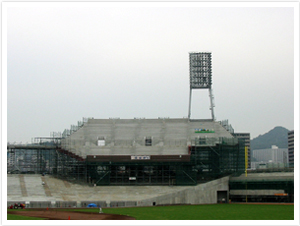

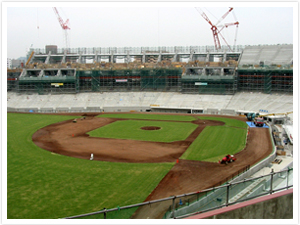

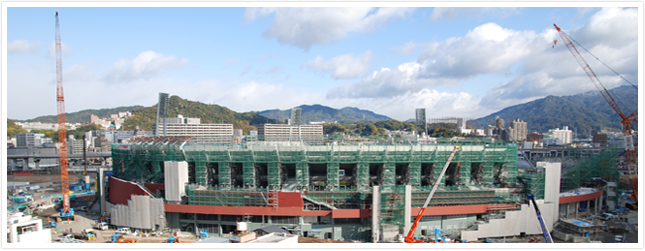

地上躯体工事 内装工事 グラウンド工事2008年10月22日
内野は、メインコンコース(3階)から上部のコンクリート部材の組み立てを行っています。
外野は、1階席スタンドの床の鉄筋工事、コンクリート工事を行っています。
ライトの2階席スタンドのコンクリート部材の組み立てを行っています。
内装工事では、1階・2階の内装工事や設備配管工事を行っています。
グラウンド工事は、芝生へ肥料をまいたり、散水を行っています。
写真提供:広島市郷土資料館
レフト側パフォーマンスシートから見たグラウンド
大型映像装置の組み立てを始めています。
レフト側パフォーマンスシートの床版の取り付けが完了
ライト側パフォーマンスシートのコンクリート部材を組み立てています
写真提供:広島市都市活性化局新球場建設部

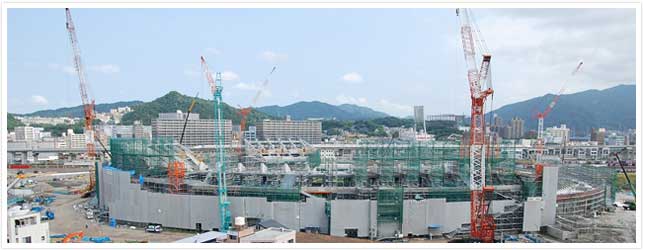

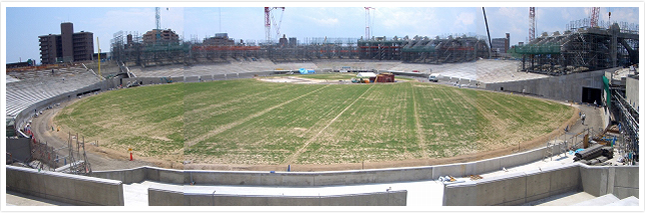

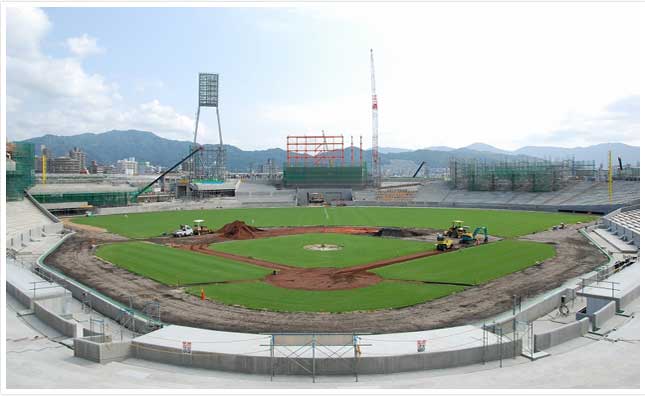

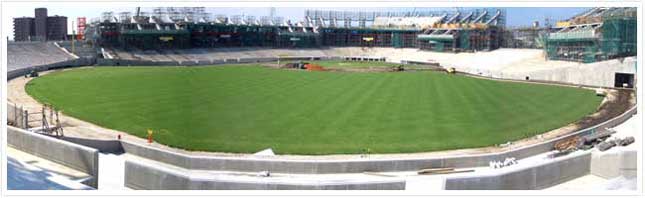

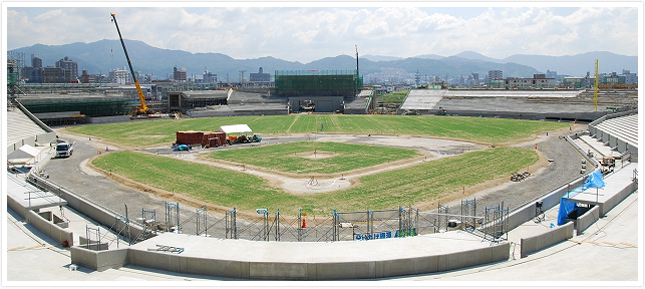

グラウンド施工状況2008年09月22日

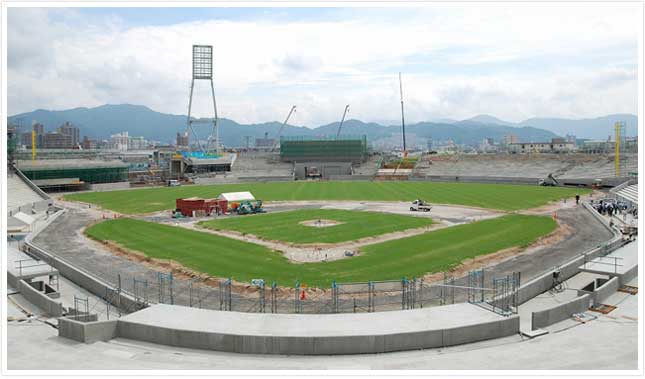

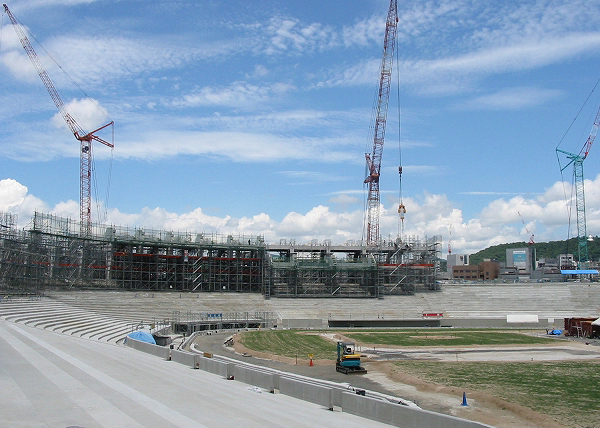

地上躯体工事 内装工事 グラウンド工事2008年08月27日
内野はメインコンコース(3階)から上部のコンクリート部材の組み立てを行っています。
外野は1階席スタンドの床の鉄筋工事、コンクリート工事を行っています。
グラウンド工事では肥料をまいたり、芝への散水を行っています。

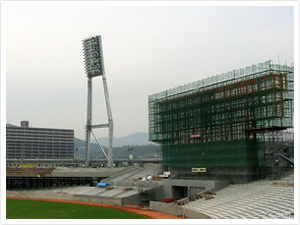

内野はメインコンコース(3階)から上部のコンクリート部材の組み立てを行っています。
外野は1階席スタンドの床の鉄筋工事、コンクリート工事を行っています。

写真提供:広島市郷土資料館

センター側からバックネット方向を望む
のぞきチューブ(ライトスタンド下)から見たグラウンド
一塁側の砂かぶり席
内野2階席の工事の様子
写真提供:広島市都市活性化局新球場建設部

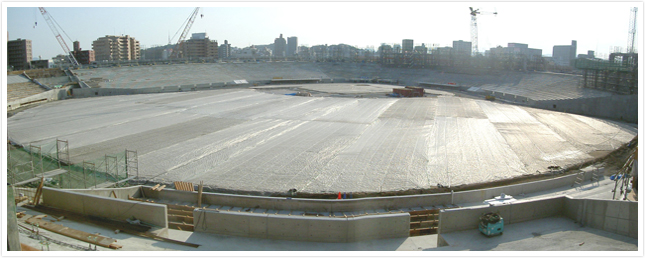

芝生の養生状況2008年07月10日・7月16日

写真提供:広島市都市活性化局新球場建設部

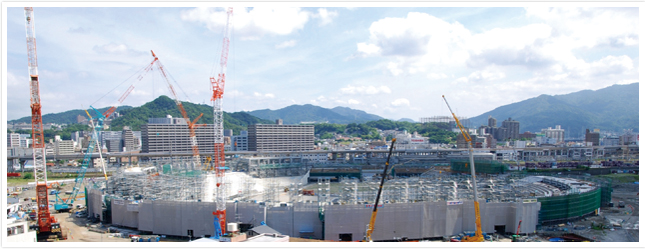

地上躯体工事(外観)2008年07月16日

写真提供:広島市郷土資料館

地上躯体工事(外観)2008年06月18日

写真提供:広島市郷土資料館

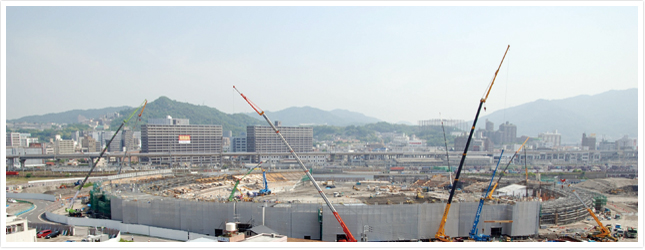

基礎工事 地上躯体工事(外観)2008年05月21日
基礎工事 地上躯体工事(外観)2008年04月09日

写真提供:広島市郷土資料館
基礎工事(外観)2008年03月12日

写真提供:広島市郷土資料館

杭工事 基礎工事(外観)2008年02月13日

杭工事(外観)2008年01月16日

写真提供:広島市郷土資料館
杭工事(外観)2007年12月12日

写真提供:広島市郷土資料館

工事着工前2007年11月21日

写真提供:広島市郷土資料館
